8月7日,南方电网广西新电力富川供电公司传来喜讯:220千伏楚越站10千伏塘贝921线改造工程(含配电自动化及通信)顺利投产,标志着富川县域配网工程项目建设取得新进展,为电力能源的稳定供应和乡村振兴战略的深入实施奠定了坚实基础。

富川供电公司:农配网项目加速建设 民生用电保障再升级

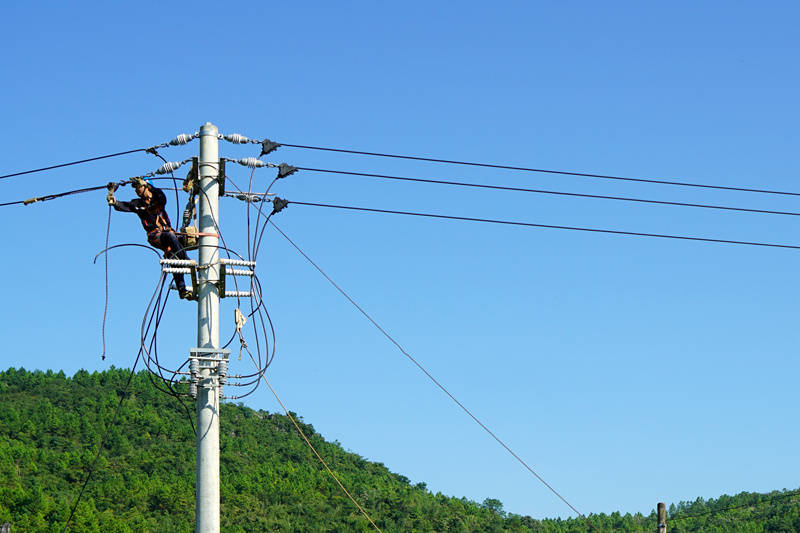

8月7日,220千伏楚越站10千伏塘贝921线改造工程(含配电自动化及通信)正在施工。谢晓梅摄

面对高温酷暑,富川供电公司施工人员克服重重困难,采取清晨和傍晚施工的策略,有效避开高温时段,做到工程进度与人员安全两不误。据业主项目经理介绍,为了加快工程进度,施工人员凌晨4点不到就起床,5点前完成集合以及任务分配,5点整正式开始施工作业。

富川供电公司业主项目部坚持每天15点前召集监理、施工项目部管理人员、施工负责人、业主项目部管理人员召开第二天的项目评审会,对大型停电作业以“提前过一轮”“掐住两头,管住中间”自有的管控模式,严格把关开工报审、作业计划、人员资质、施工方案、施工作业票等作业准备工作。同时,该公司的安全监督人员到现场开展安全管控,为工程进度提供安全保障。

项目建设如火如荼,截至目前,该公司启动实施的162项农配网投资项目已开工123项,开工率达到75.93%,其中90个项目已顺利投产,投产率超过了55%,实现了时间过半任务过一大半的目标,按时间节点完成了2023年中央农网10千伏项目和重过载低电压项目的推进要求。

接下来,富川供电公司将进一步强化与地方政府的紧密合作与沟通机制,持续优化并坚守其独具特色的安全管控模式,全力以赴推动配网工程项目高效、有序、安全地向前迈进,确保各项工程按时保质完成,为乡村振兴战略的纵深推进筑牢坚实的电力基础。(甘国华、谢晓梅、甘国钦)
